衛生間防水是家裝的重中之重,對施工各環節也很嚴格,施工的好壞是防水成功的關鍵,小編給大家介紹詳細的衛生間防水施工流程。 一、施工工藝
基層處理→細部節點施工→用膠帶紙貼標高輪廓線→濕潤基面→按比例攪拌涂料→第一層防水涂刷→第二層防水涂刷→第一次試驗→保護層施工,第二次試驗→工程質量驗收。

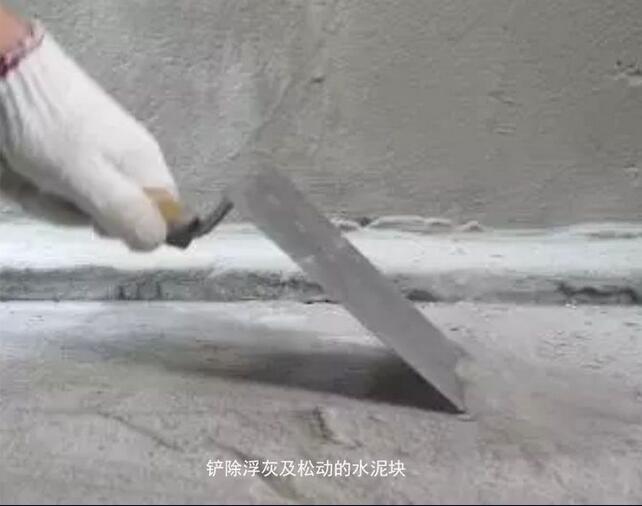

1、基層處理:無明顯水跡,滲漏處先進行堵漏處理;基層表面無浮土、砂粒等污物,表面應平整、無松動;陰陽角半徑磨成光滑的小圓角,表面也應無松動。
2、細部節點施工:用漆刷蘸取攪拌好的抗?jié)B王,在管根部、地漏、陰陽角等容易漏水的薄弱部位均勻涂刷。地面與墻角交接處,涂膜防水卷材上,刷兩次防水涂料。

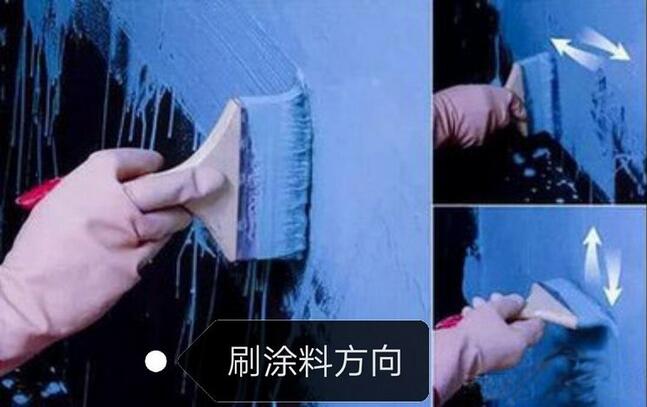

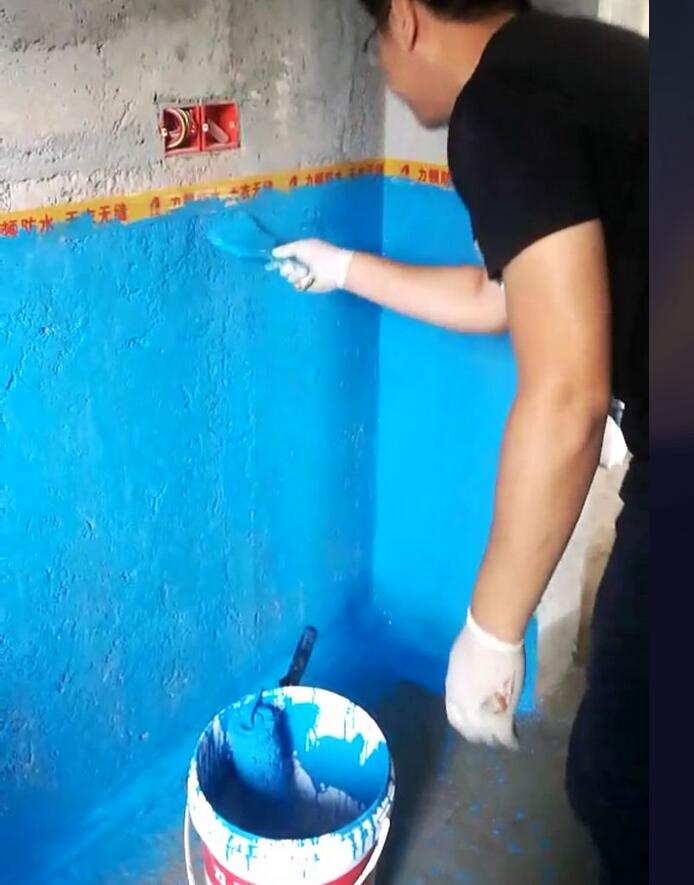

3、涂膜:漆刷涂在基層表面上,厚度一致;第一層涂膜薄涂,第二層涂刷的方向與第一層方向垂直。轉角、接縫、變形縫等特殊部位必須仔細涂刷至符合要求,涂刷厚薄要均勻、封閉嚴密,不允許有露底、起鼓、脫落、開裂、翹邊和收口密封不嚴等現象。

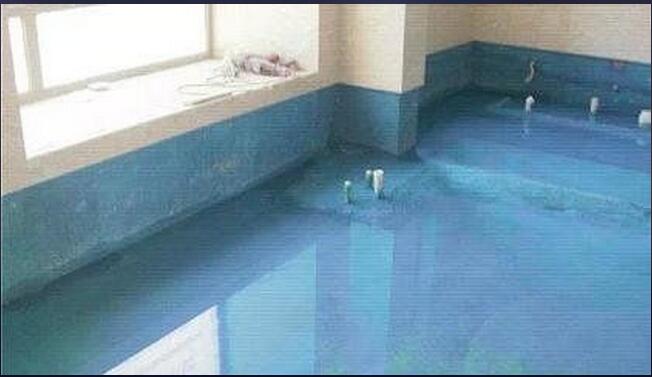

4、閉水試驗:衛生間在防水層干固后,進行24小時閉水實驗,看樓下樓頂是否有濕水點,無則證明防水施工是合格的。
二、施工方法
1、衛生間立管

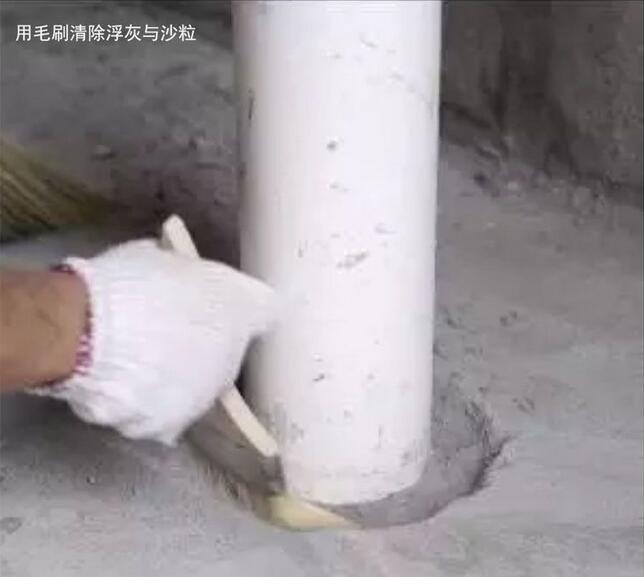

、倭⒐芏ㄎ缓笥枚侣┩醵聡。

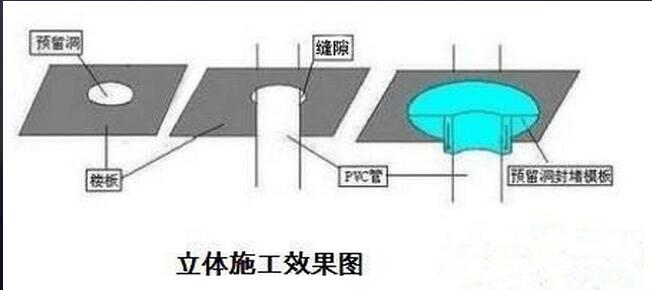

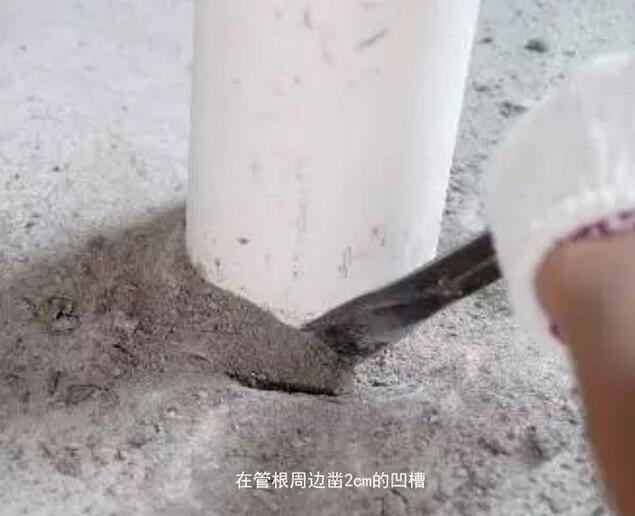

②管根四周宜形成凹槽,將管根周圍及凹槽內清理干凈。

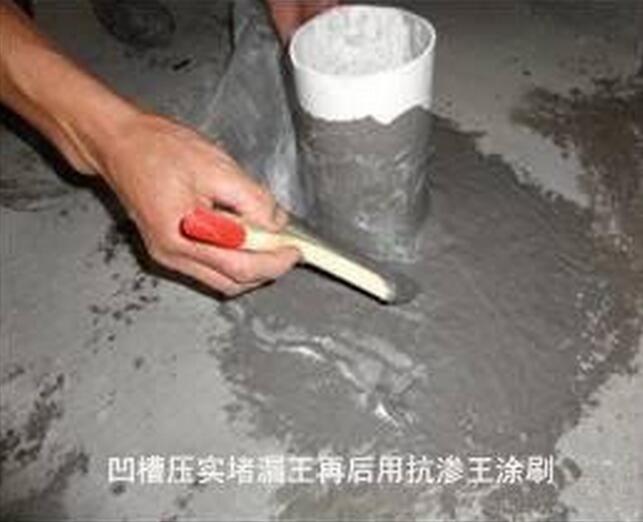

、蹖⒘︻D堵漏王擠壓在凹槽內并用刮刀刮嚴實,在凹槽兩側與管根周圍,應先涂刷力頓(納米)抗?jié)B王,凹槽底部應墊以牛皮紙或其它背襯材料。
④將管道外壁200mm高的范圍內,清除灰漿和油垢雜物,并按設計規定先涂刷抗?jié)B王后再統一涂刷兩遍防水涂料。

2、衛生間地漏
①立管定位后,樓板四周縫隙應用力頓堵漏王堵嚴。
、诹茉¢g墊層應向地漏處找2%坡度,墊層用水泥砂漿抹平。
③地漏上口四周10mm×15mm用力頓堵漏王灌漿密封,先刷一遍抗?jié)B王后再做防水涂料。由于混凝土凝固時有微量收縮,而地漏口大底小,外表面與混凝土接觸處容易產生裂縫。為了防止地漏周圍滲水,最好將地漏加以改進,在原地漏的基礎上加防水托盤,以提高衛生間防水的質量。
3、坐便器
坐便器立管后,樓板四周用防水砂漿堵嚴,縫大則用細石混凝土堵嚴抹平,立管接口處用力頓堵漏王封嚴,上面做防水層至管頂部。坐便器尾部進水處與管接口用力頓堵漏王封嚴,外刷一遍抗?jié)B王后再二遍防水涂料。

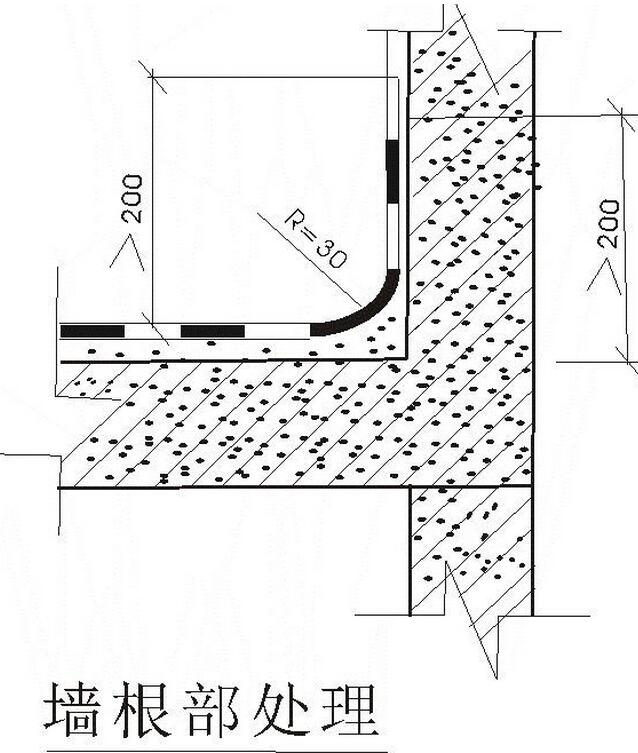

4、衛生間防水墻根
高出衛生間樓面應澆混凝土100mm,并與梁或樓面混凝土整澆。做粉刷時,根部做成R=30mm小圓角。
5、衛生間地面與地面的高差處理
地漏應底于地面5-10mm,并做成盤子形。盤子口的直徑大于地漏上口直徑5-10mm,在地面面層施工時,要求口圓而光滑。
6、穿樓地面管道孔四周的處理
管子四周粉出高于地坪40mm的錐形,孔隙用力頓堵漏王嵌填密實。
7、衛生間地面與墻相連接陰角處
應該用1:2水泥砂漿壓線,形狀做成圓弧形或三角形,線條要順直。

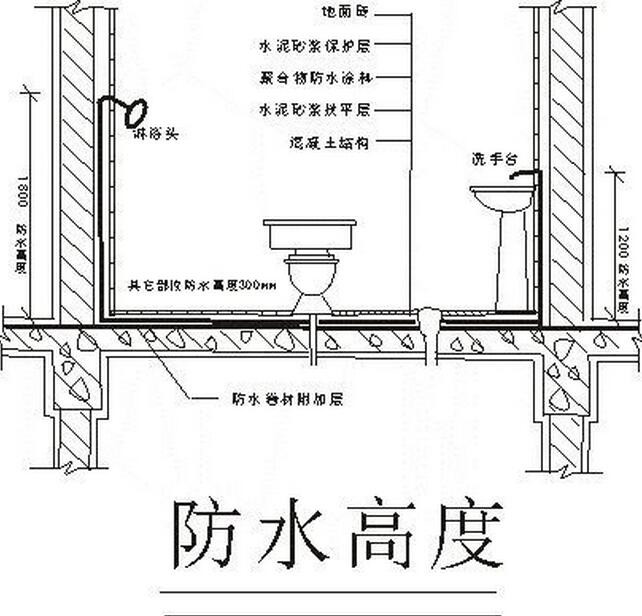

8、防水層高度

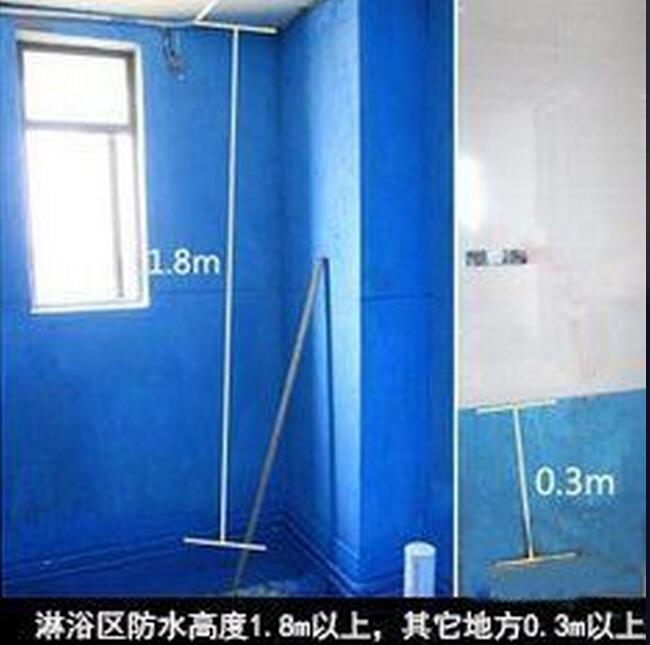

淋浴處防水做到1800mm高,洗手盆處做到1200mm,其它部位30mm高度。
三、施工成品的保護
1、施工中若有局部防水層破壞,應及時采取相應的補救措施,以確保防水層的質量。
2、妥善安排各種施工順序,嚴防在防水層完工后再鑿眼打洞,破壞防水層,如果由于安排不當,破壞防水層,應及時進行修補。
3、地漏、馬桶、蹲坑及排水口等應保持暢通,不允許有灰漿及其它建筑垃圾堵塞。
